将来的に・・こんな工場になるのです!

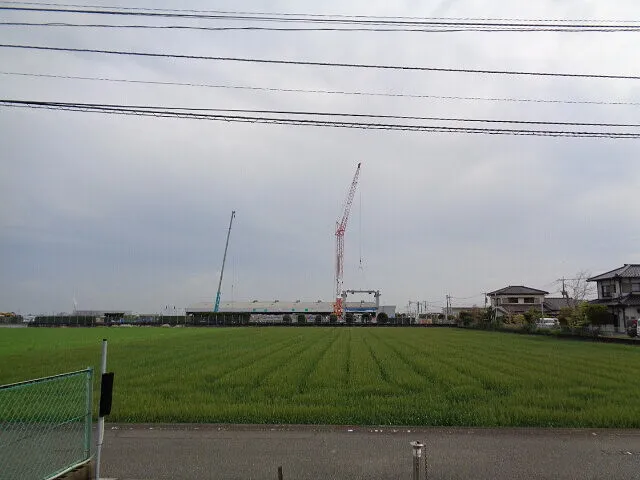

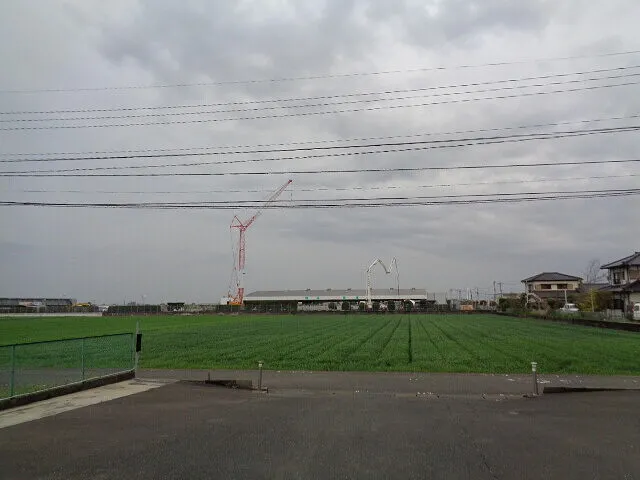

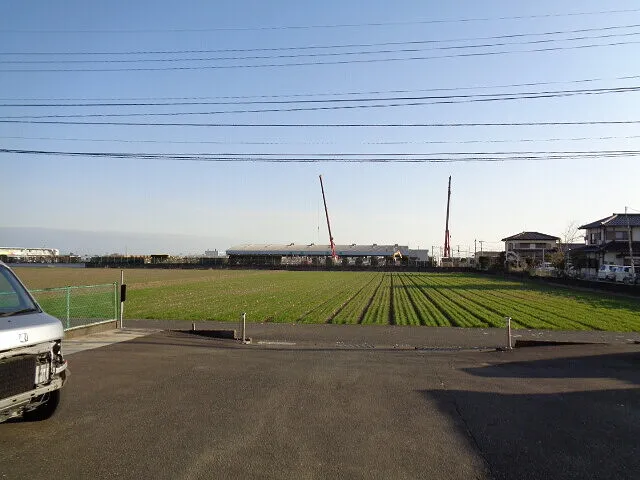

2022年2月9日 基礎工事開始
皆さんお元気ですか?バッチリ!カトシンです。
協和自動車の少し・・100メートル程南に・・ワタキューセイモア様の工場がありました。
でも・・広大な敷地に・・ちょこん・・と小さな工場が存在してる状態でした。
今回・・その小さな工場が・・広い敷地をフルに活用した巨大工場に生まれ変わりました。
何せ協和自動車のお隣なので・・解体工事から完成まで・・丸見え・・です。
そんな工場建て替え工事を・・1年以上・・定点観測しましたので・・まとめてみました。

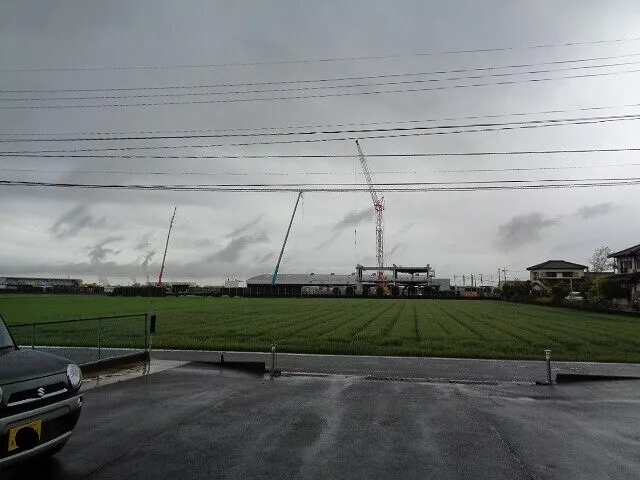

2022年3月31日 基礎コンクリート打設
2022年4月11日 南側建物骨格の組み立て開始
基礎工事のあと・・工場の鉄骨を組み立てる工事が始まりました。
組み立て式の巨大クレーンで・・組み立て作業を行ってます。
手前の作物は・・ビール用?麦です。
奥に見える建物は・・更にお隣の福山通運様の物流ターミナルです。

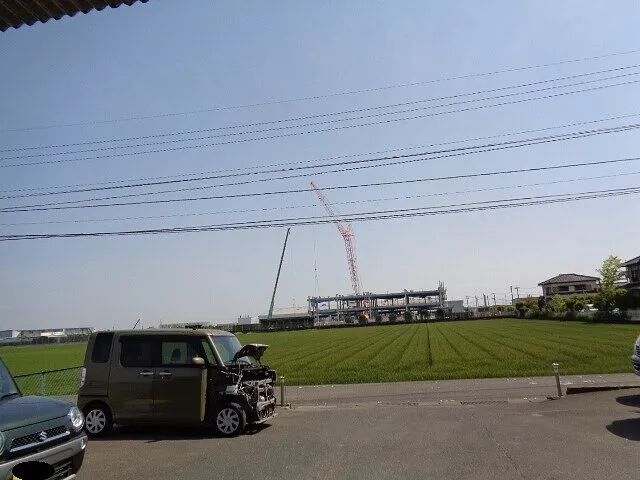

2022年4月14日 南2個目の骨格組付け
2022年4月16日 南3個目の骨格組み立て
工場の骨組みの鉄骨は・・ボルトで組み立てれる状態になって・・トラックで搬入されてます。
大型トラックでも数本しか積めないレベルの大きな鉄の柱が・・めちゃくちゃ沢山使われてます。

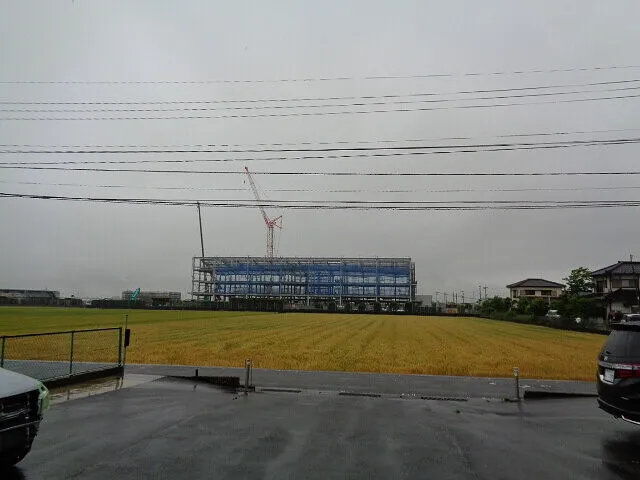

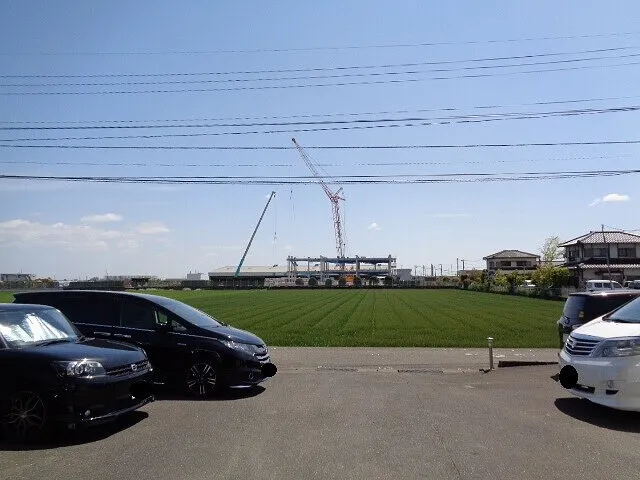

2022年4月20日 南4個目の骨格組付け中

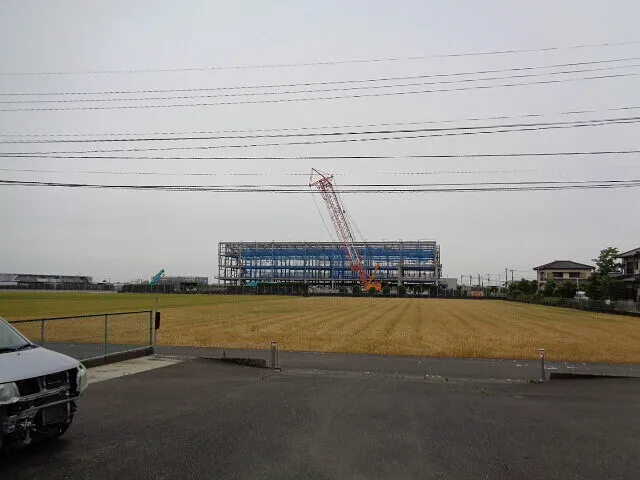

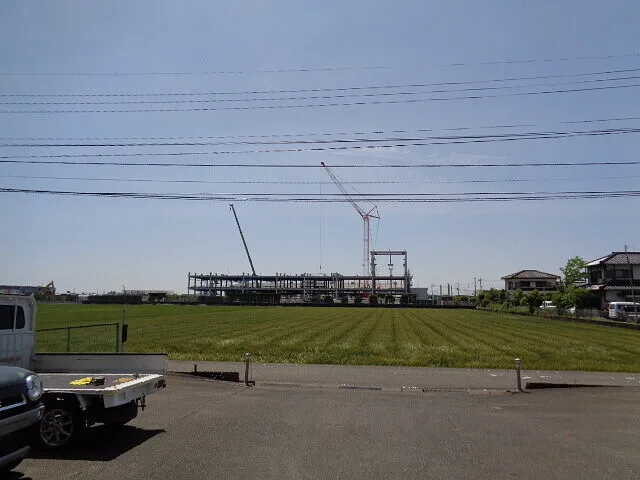

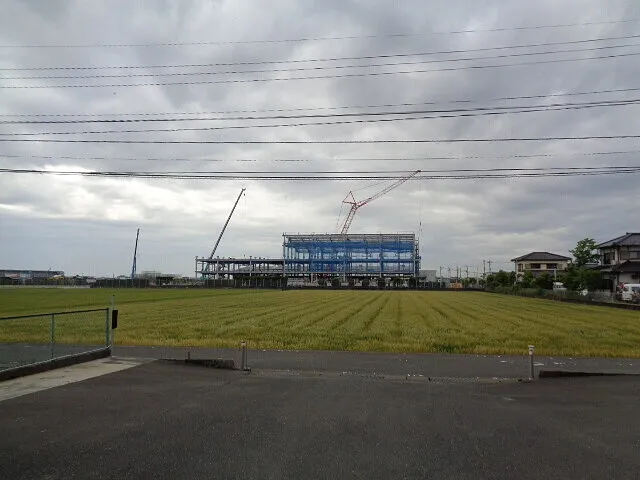

2022年4月28日 南側1層目が出来ましたね
この工場は巨大なので・・南北で2つに分けて作られてます。
いまはまだ・・南側の半分です。
いかに巨大クレーンでも・・遠くまで思い鉄骨を吊るすと・・倒れますから・・。
あ・・忘れてましたが・・写真は南向きで撮影してます。
2022年4月30日 南側2層目の組み立て開始
近くで見ると・・まだ半分ですが大きいですよ・・
クレーンが建物の向こう側にある事から・・南側の工事であるのが分かります。

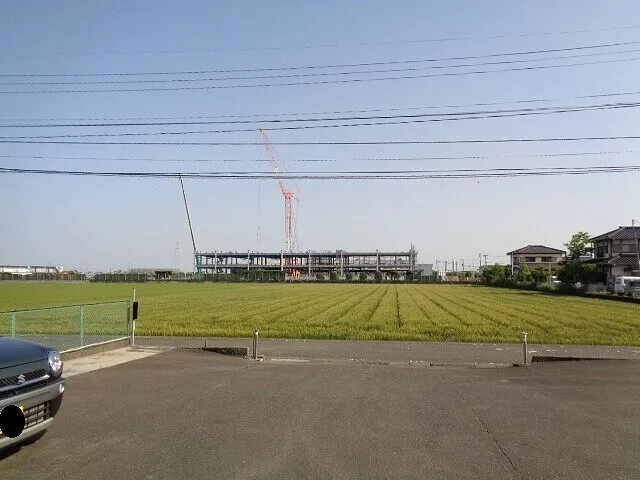

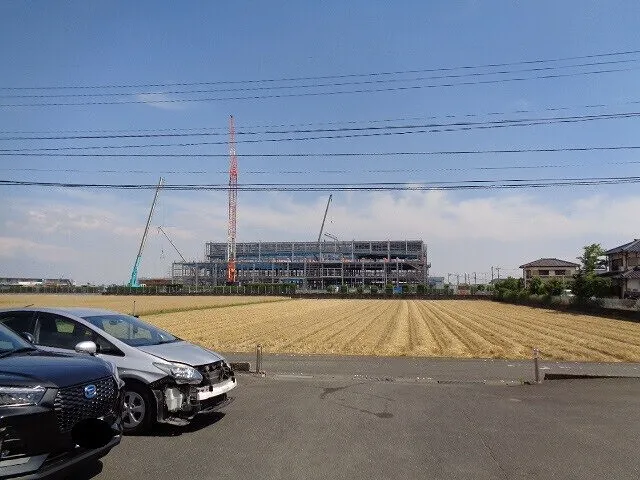

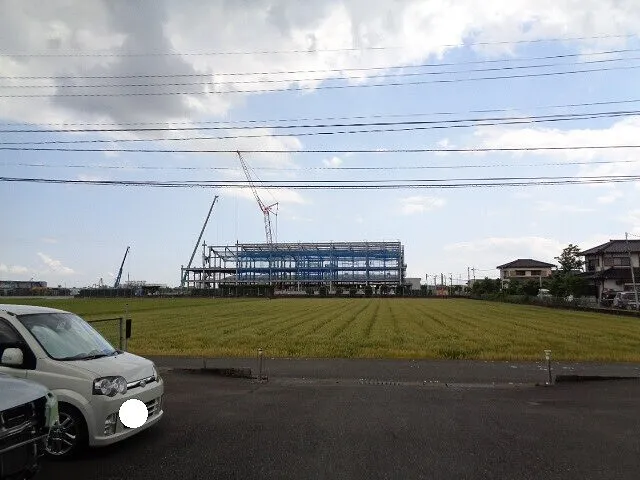

2022年5月6日 南側2層目も伸びてきましたね
2022年5月7日 南側2層目も・・もう少しです
麦が緑色から・・徐々に黄色に熟していく様子も分かりますね。
鉄骨の組み立ても・・順調そうです。
それにしても・・こんな巨大な建物が・・ボルトオンで組めるなんて・・精度が凄いです。

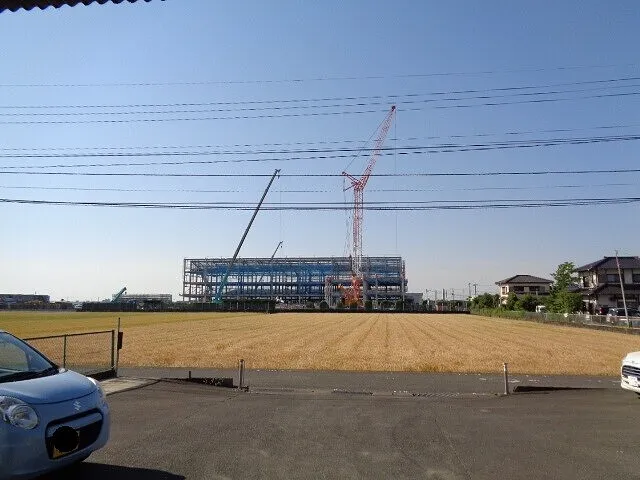

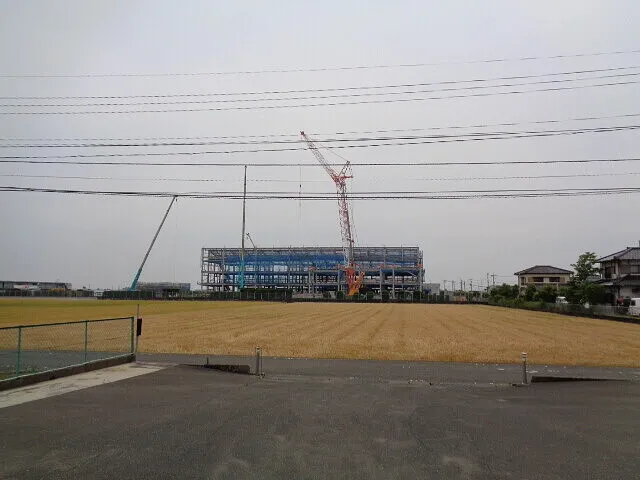

2022年5月13日 南側2層目も完成ですね
2022年5月15日 クレーンが北側に移動しました
南側の工事が一段落して・・巨大クレーンが北側に移動してきました。

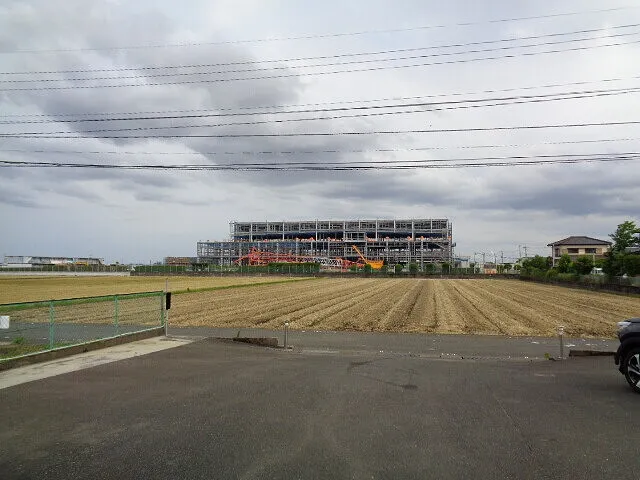

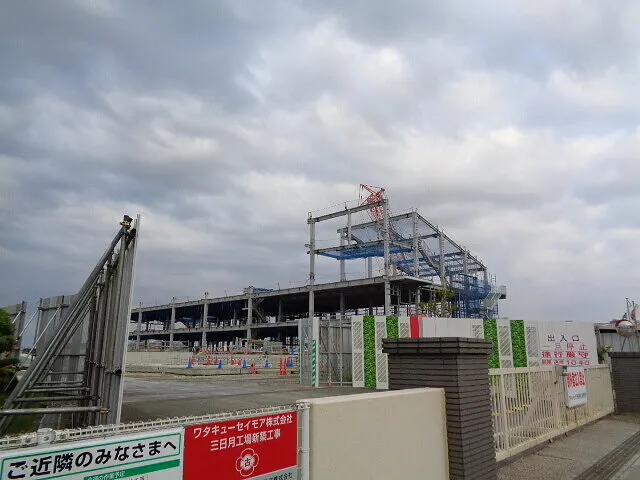

2022年5月18日 北側1層目の建設開始
2022年5月19日 北側1層目も建設中・・早い
北側の鉄骨工事は早かったですね・・。
クレーンで吊ってたと思ったら・・もう別の部位を吊ってた・・な感じです。
部品の精度が良いから・・リズム良く・・作業が進むのでしょう。
麦もすっかりゴールドになってます。
同時に・・細かい蜘蛛が大発生するのも・・この時期の風物詩です。

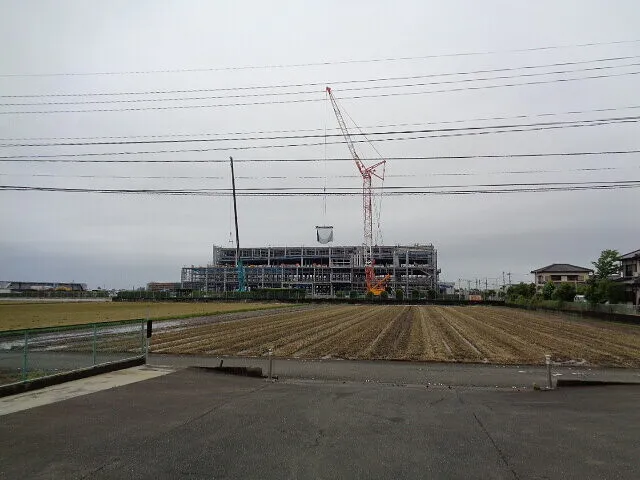

2022年5月31日 北側1層目も完成ですね
2022年6月7日 大型クレーンが移動してます
麦の刈り取りが終わり・・何だか真冬の様ですが・・気温は30度オーバーです。
北側の鉄骨作業も順調・・ですね。
2022年6月14日 北側2層目の建設開始
2022年6月15日 北側2層目 絶賛組み立て中

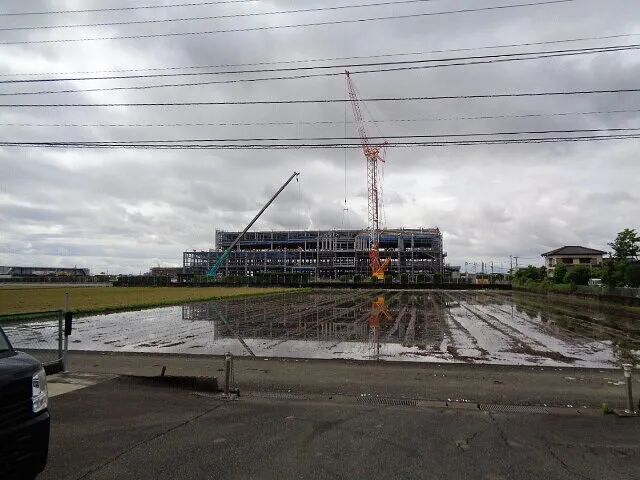

田んぼに水が張られ・・お次はお米の田植えが始まります。
左側の建物は・・現場事務所の2階建て巨大プレハブです。
まだまだ・・工場完成までは半分です!
こんな巨大工場を作るのには・・想像以上の時間が必要なのを知りました。 SK
後半へ続く!!
次の記事祝!ワタキューセイモア様の工場完成 工場の建設工程 後編
